广州827项度夏项目全面投运 筑牢夏季供电“安全堤”

来源:中国新闻网2026年05月09日 09:26作者:王华 龚甸

今年广州入夏较常年偏早28天,为1961年以来最早入夏纪录,用电高峰提前到来。南方电网广东广州供电局2026年度827 项配网度夏项目近日已全部建成投产,进一步筑牢广州夏季供电“安全堤”。

据广州供电局8日介绍,项目总投资9.89亿元,新增配电容量61.68万千伏安,相当于新增一个从化区的电网供电能力。通过新建和改造供电设施优化电网结构,补齐供电短板,全面提升广州电网承载能力与供电可靠性。

广州夏季高温周期长、用电负荷攀升快,部分区域用电痛点集中。广州供电局从去年10月便启动度夏项目策划,依托电量监测、负荷预测精准锁定重过载、低电压区域,建立“挂图作战、周调度、日管控”推进机制,确保项目对准民生需求、高效落地见效。

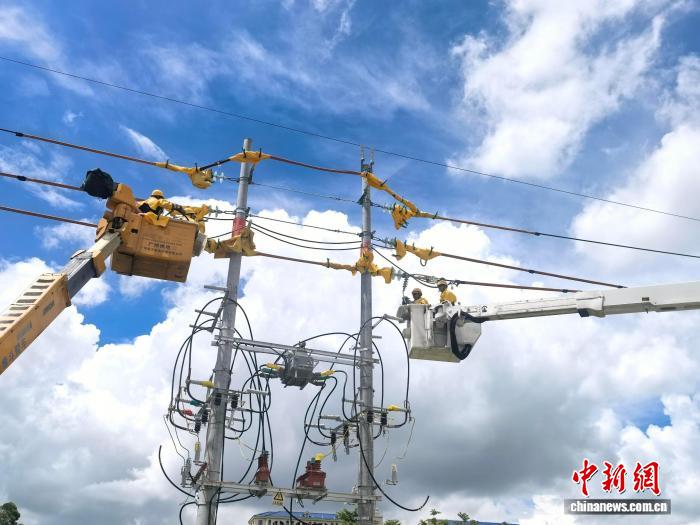

花都区新华街田美村楼栋密集、租客量大、线路错综复杂,往年夏季晚高峰常出现空调启动困难等问题。广州市劳动模范、花都供电局工程部副经理曾鸣带领攻坚团队连续一周扎根村内,白天逐户摸排用电负荷、勘察设备布点,晚间观测负荷变化,把片区用电情况摸准摸实。团队最终决定摒弃标准化套用方案,量身优化电网布局进行改造。工程完成后,村民用电环境焕然一新,各家各户多台大功率电器同时开启也能稳定运行。

此次827项度夏项目投运后,广州配电网结构进一步补强,重过载台区持续清零,电压质量与供电稳定性显著提升,稳定电力为羊城夏日清凉与高质量发展提供坚实支撑。

据悉,自2017年启动度夏攻坚以来,广州供电局十年累计完成项目近7000项,投资67亿元,攻克村社度夏“黑点” 1212 个,用户用电诉求大幅下降,供电可靠率稳步提升。

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

能源之问 | 深耕采煤沉陷区新能源 助力海南新型电力系统建设
院士对话|“十五五”,氢能发展最好的切入点在哪里?
网传深圳比亚迪坪山工厂出现火情:浓烟滚滚,火势明显
院士对话:如何提升区域能源的自给率

精彩图集

“五一”假期我在岗
未来产业的未来力量——“人造太阳”背后的青春“聚变”
第十三批在韩中国人民志愿军烈士遗骸今日回国
力箭二号遥一运载火箭发射成功
广州827项度夏项目全面投运 筑牢夏季供电“安全堤”
分享到:
