“换脑”成功!粤港澳大湾区用电更有保障

来源:中国能源网2026年04月28日 17:07作者:何骏浩 徐涵

“直流双极解锁成功,设备运行正常!”4月28日,南方电网首个全自主可控直流控制保护设备改造项目——±500千伏兴安直流控制保护设备改造工程顺利投运。这条已运行19年、连接贵州与广东的西电东送大动脉,在经历108天集中改造后,完成了一次彻底的“大脑”更换。

±500千伏兴安直流西起贵州兴仁换流站,东至广东宝安换流站,自2007年投运以来,累计输送电量超2960亿千瓦时,是西电东送粤港澳大湾区的重要通道之一。而随着运行年限增加,现场对直流控制保护设备改造需求日益迫切。

为最大限度降低直流停电改造对大湾区供电的影响,本次改造实施周期仅为同类项目时长的60%,改造工程面临极限工期、新旧系统无缝切换、交叉作业密集等多重挑战。“我们要做的不是简单的更换屏柜,而是要在正常运行的系统中,完成整套系统的升级换代,如同汽车在正常行驶中更换发动机,难度可想而知。”南网超高压公司生技部副总经理张科峰表示。

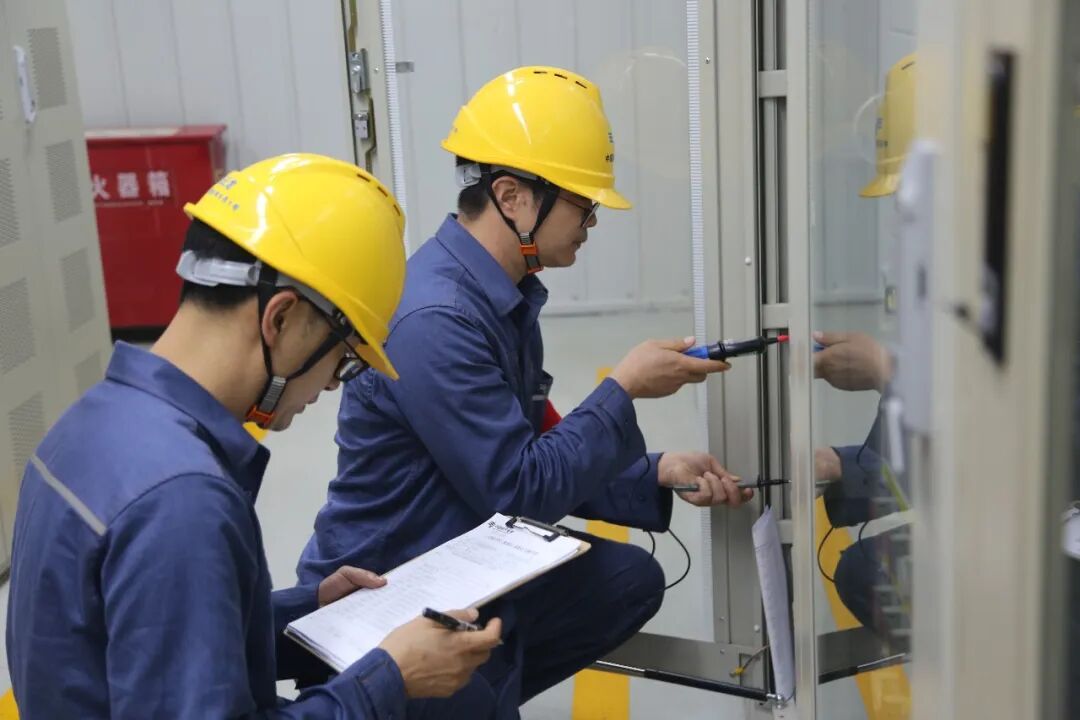

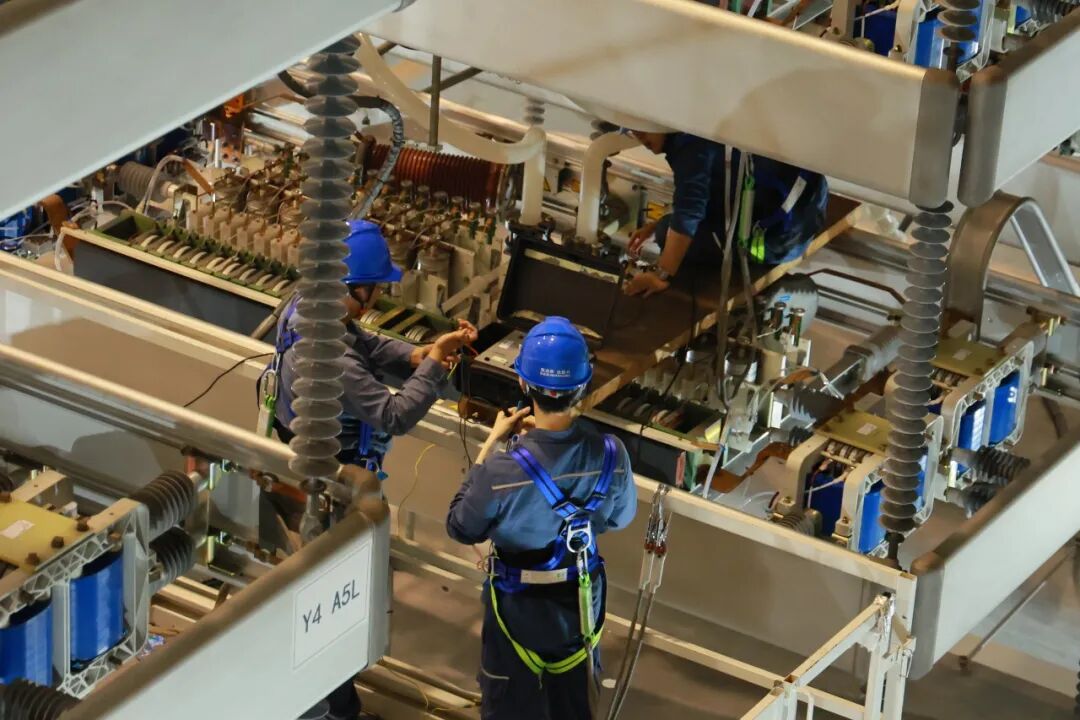

面对工期、质量、安全三重挑战,南网超高压公司自2025年5月项目下达之日起即组建攻坚团队,逐项开展试验方案制定、施工图设计、改造方案编制等任务攻关,高质量完成109个施工方案编制与风险点“沙盘推演”,累计开展超过800项FPT/DPT试验项目,全面验证各种工况下的系统逻辑。在短短的108天直流停电时间里,累计完成了600余面屏柜、1200多千米电缆改造,涉及的29个500千伏交流间隔设备启动、98项系统调试均一次性成功,实现了“安全零事故、施工零差错”。同时,团队依托工程建设,开展大练兵、大比武,培养出一批对控保系统熟悉掌握、技术过硬的骨干人才。

改造后,直流系统智能监测响应速度大幅提升,现场人工运维工作量有效降低,破解了设备原有的运行瓶颈,通道运行稳定性与自主可控水平显著提升。

“本次改造没有成熟经验可借鉴,每一步都是攻坚,正是这种突破,让我们不仅为这条运行了近二十年的西电东送大动脉成功‘换脑’,更是系统地趟出了一条可复制、可推广的直流控保自主化改造之路。”张科峰表示。作为南方电网首个全自主可控直流控保改造项目,兴安直流工程的成功实践不仅解决了自身运行难题,也为国内同类直流工程控制保护设备改造提供了可复制、可推广的实践经验与样板。

文丨何骏浩 徐涵

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

能源之问 | 深耕采煤沉陷区新能源 助力海南新型电力系统建设
院士对话|“十五五”,氢能发展最好的切入点在哪里?
网传深圳比亚迪坪山工厂出现火情:浓烟滚滚,火势明显
院士对话:如何提升区域能源的自给率

精彩图集

第十三批在韩中国人民志愿军烈士遗骸今日回国
力箭二号遥一运载火箭发射成功
美以伊战事30天——战争阴影下两座城市的日常
世界最大水下盾构隧道实现双层贯通
“换脑”成功!粤港澳大湾区用电更有保障
分享到:
